Diagnostika podkladu před pokládkou: jak předejít selhání průmyslové podlahy

Kontrolní checklist diagnostiky podkladu před pokládkou průmyslové podlahy: vlhkost, pevnost, rovinnost, kontaminace i mikroklima.


Klíčové faktory úspěchu: Co vše musí diagnostika podkladu pokrýt

Diagnostika betonu před pokládkou stojí na čtyřech fyzikálních limitech, ne na pocitech: vlhkost max. 4 % CM z hloubky min. 20 mm (CM metoda), přídržnost > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542, teplota podkladu min. +3 °C nad rosným bodem a rovinnost dle ČSN 74 4505. Jeden parametr mimo limit a aplikace se nezahajuje. Diagnostika není formální papír — je to jediný způsob, jak udělat správné technologické rozhodnutí ještě před prvním mícháním materiálu.


Co musí diagnostika před pokládkou pokrýt

Smysluplná diagnostika má minimálně šest bloků:

Vlhkost podkladu

Bez znalosti hmotnostní vlhkosti (CM metoda, min. 20 mm hloubky) nevíte, jestli je systém aplikovatelný.

Soudržnost podkladu

Podlaha drží jen tak dobře, jak drží betonový podklad. Fyzikálním standardem je přídržnost > 1,5 MPa (ČSN EN 1542).

Rovinnost

Nerovnosti zvyšují provozní riziko a komplikují tloušťkovou kontrolu vrstev. Toleranční rámec definuje ČSN 74 4505.

Povrchová čistota a kontaminace

Mastnota a chemie jsou častá příčina lokální delaminace.

Akustická kontrola soudržnosti

Trasovací hůl s kuličkou rychle odhalí dutá nebo odseparovaná místa.

Klimatické podmínky realizace

Teplota, relativní vlhkost a rosný bod rozhodují o kvalitě vytvrzování. Fyzikální limit: teplota podkladu min. +3 °C nad rosným bodem.

Tento rámec dává rozhodnutí: pokračovat, upravit systém, nebo vrátit projekt do fáze přípravy.

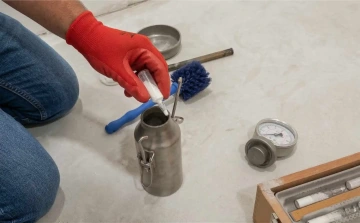

Osoba plnící ocelovou nádobu ze zkumavky, vedle kartáč a tlakoměr.

Vlhkost podkladu: jak měřit správně

U průmyslových podlah je vlhkost první filtr. Používáme více metod podle typu projektu:

Elektronické příložné vlhkoměry (Kapacitní/Impedanční)

Slouží pouze pro rychlé orientační mapování plochy. Měří do hloubky cca 20–40 mm. Nejsou průkazné pro stanovení přesné hmotnostní vlhkosti, ale výborně ukážou, kde leží kritická (nejvlhčí) místa na hale.

CM metoda

Referenční test pro hmotnostní vlhkost v evropské praxi. Odběr musí být z hloubky min. 20 mm. Fyzikální limit pro standardní epoxidový systém: max. 4 % CM. Při vlhkosti 4–6 % CM je nutná bariérová penetrace; nad 6 % CM (certifikované bariérové systémy tolerují až 8 % CM) se aplikace zastaví.

Metoda

Typ výstupu

Kdy ji použít

Omezení

Elektronický vlhkoměr

orientační procenta / dílky

rychlý předběžný screening

nezjistí přesnou vlhkost pro aplikaci

CM metoda

hmotnostní vlhkost z hloubky min. 20 mm

běžná evropská praxe před aplikací; limit max. 4 % CM

destruktivní odběr vzorku

Diagnostika vlhkosti je validní jen tehdy, když respektuje hloubku odběru, počet měřicích bodů a dokumentaci výsledků.

Soudržnost a adheze: odtrhové zkoušky

Druhá klíčová metrika je, jestli podklad unese vazbu systému. V praxi to ověřujeme odtrhovými zkouškami (pull-off test dle ČSN EN 1542). Pokud podklad neprojde, žádná „lepší stěrka" to nezachrání.

Průmyslovým standardem je přídržnost > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542. Lom musí probíhat v betonu — kohezní lom. Adhesivní lom na rozhraní vrstev znamená nedostatečnou přípravu podkladu a riziko plošné delaminace.

Co sledujeme:

  • absolutní hodnota odtrhu (limit > 1,5 MPa),

  • typ lomu (v podkladu = kohezní ✓ / na rozhraní = adhesivní ✗ / ve vrstvě = selhání přípravy ✗),

  • konzistence výsledků mezi zónami.

Když jsou výsledky nehomogenní, podklad není jednotný a je potřeba upravit přípravu po zónách.

Akustická metoda: trasovací hůl s kuličkou

Akustická diagnostika trasovací holí s kuličkou je rychlá terénní metoda pro předběžné mapování nesoudržných míst. Při systematickém přejezdu a poklepu po ploše sledujeme změnu zvuku.

  • plný, „tvrdý" zvuk značí kompaktní podklad,

  • dutý nebo výrazně odlišný zvuk indikuje riziko separace, dutin nebo oslabené vrchní vrstvy.

Tato metoda nenahrazuje odtrhové zkoušky. Používáme ji jako screening, který určí, kde provést cílené destruktivní testy a kde rozšířit přípravu podkladu. Tím zrychlíme diagnostiku velkých ploch a eliminujeme riziko, že problémové zóny zůstanou mimo měřicí body.

Co zapisujeme do protokolu:

  1. mapu tras a označené akusticky podezřelé oblasti,

  2. klasifikaci intenzity odchylky (nízká/střední/vysoká),

  3. návazné kroky: odtrh, lokální odběr vrstvy, sanace nebo potvrzení bez zásahu.

Rovinnost a profil povrchu

Rovinnost řešíme před aplikací, ne po ní. U průmyslových provozů rovinnost ovlivňuje:

  • kvalitu pojezdu VZV,

  • lokální zatížení hran,

  • spotřebu materiálu,

  • výsledný vzhled a funkci systému.

oleranční rámec definuje ČSN 74 4505:2025 ve třídách TR 1–TR 4, měřených dvoumetrovou latí s 20mm distančními podložkami dle článku 7.4 normy. Pro průmyslové podlahy s pojezdem VZV je minimálním požadavkem TR 2 (max. 4 mm pod 2m latí); pro přesné provozy s VNA vozíky TR 1 (max. 2 mm). Nerovnosti přesahující tyto limity je nutné vyrovnat frézováním nebo nivelační stěrkou před aplikací systému.

Vedle rovinnosti je rozhodující profil povrchu (CSP dle ICRI 310.2R). Mechanická příprava (brokování, broušení) musí dosáhnout CSP 3–4 pro epoxidové stěrky 2–4 mm; těžké systémy (PU-beton, MMA ≥ 5 mm) vyžadují CSP 4–5. Nedostatečný profil CSP je fyzikálně ekvivalentní přídržnosti pod 1,5 MPa — adhesivní lom je nevyhnutelný.

Kontaminace, mastnota a chemické zbytky

Kontaminace je tichý zabiják podlahy. Podklad může vypadat „suchý a čistý“, ale chemicky je nevyhovující.

Kontrolujeme:

  • mapy olejů a chemikálií,

  • lokální zóny s historií úniků,

  • reakci povrchu na vodu — kapilárně kontaminovaný beton nevsákne vodu rovnoměrně,

  • kontrolní odtrhy po přípravě: výsledek musí být > 1,5 MPa s kohezním lomem (ČSN EN 1542).

Pokud je kontaminace hluboká, chemické čistění nestačí. Nutný je odběr vrstvy (brokování/frézování), opakovaná kontrola vlhkosti (max. 4 % CM) a odtrhu (> 1,5 MPa) a teprve pak návrh penetrace.

Kontrolní protokol před zahájením aplikace

Před spuštěním realizace máme vždy uzavřený checklist:

  • Hmotnostní vlhkost betonu max. 4 % CM z hloubky min. 20 mm (CM metoda).

  • Přídržnost podkladu > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542.

  • Rovinnost dle ČSN 74 4505: TR 2 (max. 4 mm / 2m lať) pro VZV provoz; lokální opravy dokončené.

  • Kontaminace odstraněná a ověřená testem smáčivosti a kontrolním odtrhem.

  • Povrchový profil CSP 3–4 po mechanické přípravě (brokování/broušení).

  • Teplota podkladu min. +3 °C nad rosným bodem.

  • Dokumentace uložená v předávacím protokolu.

Tohle je okamžik, kdy se rozhoduje o úspěchu celého projektu.

Měřicí plán podle typu objektu

Nejčastější slabina diagnostiky není špatný přístroj, ale špatný plán měření. Jeden reprezentativní bod nestačí. Technicky správný plán vychází z rizikovosti objektu a historie podlahy.


Nová hala před první aplikací

  1. zaměřit vlhkost v síti bodů po celé ploše

  2. zvlášť ověřit zóny u vrat, dilatací a okrajů desky

  3. doplnit odtrhy po dokončené mechanické přípravě

Cíl: potvrdit, že je podklad homogenní a připravený pro plošnou aplikaci bez lokálních výjimek.

Rekonstrukce staršího provozu

  1. mapovat podklad po zónách podle provozní historie

  2. zvýšit hustotu měření v místech úniků chemie a pojezdu

  3. oddělit „zdravé“ a „rizikové“ části už ve fázi návrhu

Cíl: předejít tomu, že jedna problémová zóna shodí výsledek celé realizace.

Etapová realizace za provozu

  1. pro každou etapu definovat samostatné go/no-go body

  2. měřit znovu i před navazujícími vrstvami, ne jen na začátku projektu

  3. hlídat klima v hale během celé etapy, ne pouze při zahájení

Cíl: udržet stejnou kvalitu mezi etapami a eliminovat přenos rizika z provozu.

Minimální datová sada v protokolu

Bez ohledu na typ objektu by měl mít protokol vždy:

  • mapu měřicích bodů

  • metodu a čas měření

  • hodnoty vlhkosti a klimatických podmínek

  • výsledky odtrhových zkoušek včetně typu lomu

  • akustickou mapu z trasovací hole s kuličkou

  • rozhodnutí „pokračovat / upravit / zastavit“ s odůvodněním

Takto postavený protokol je použitelný technicky i smluvně a snižuje riziko sporů po předání.

Akční plán podle výsledku diagnostiky

Diagnostika má smysl jen tehdy, když vede k jasnému rozhodnutí. Praktický akční rámec:

Varianta A: Výsledky vyhovují

  • podklad je v limitech systému

  • soudržnost je stabilní

  • klima i rosný bod jsou v pořádku

Postup: potvrdit harmonogram, držet technologická okna, kontrolovat kvalitu mezi vrstvami.

Varianta B: Výsledky jsou hraniční

  • lokální odchylky vlhkosti nebo adheze

  • nehomogenní podklad mezi zónami

Postup:

  1. rozdělit plochu na režimy (standard / zvýšený režim)

  2. doplnit lokální přípravu nebo reprofilaci

  3. ověřit kritické body opakovaným měřením

Tady se nejvíc vyplácí etapizace. Hraniční stav není důvod projekt zrušit, ale řídit detailněji.

Varianta C: Výsledky nevyhovují

  • vlhkost mimo limit

  • nízká soudržnost

  • aktivní kontaminace

Postup:

  1. zastavit plošnou aplikaci

  2. upravit technologii podkladu (čištění, odběr vrstvy, sanace)

  3. přeměřit a znovu rozhodnout

Největší chyba je „pokračovat navzdory datům“. Krátkodobě to vypadá jako úspora času, ale nejčastěji vede k opravám, které jsou dražší než původní realizace.
Tady se nejvíc vyplácí etapizace. Hraniční stav není důvod projekt zrušit, ale řídit detailněji.

Kdy diagnostiku opakovat

  • po významné změně klimatu v hale

  • po zásahu do podkladu (frézování, lokální sanace)

  • při přerušení prací na více dnů

  • před spuštěním další etapy v jiném provozním režimu

Tím se z diagnostiky stává řízení kvality, ne jednorázový „papír před začátkem“.

Shrnutí před zahájením pokládky

Smyslem diagnostiky není „vyplnit protokol“, ale udělat správné rozhodnutí ještě před tím, než se otevře první sada materiálu. U průmyslových podlah je nejdražší chyba ta, která vznikne hned na začátku a projeví se až po spuštění provozu.

Praktické minimum před startem:

  • potvrzené limity vlhkosti pro zvolený systém

  • ověřená soudržnost po přípravě podkladu

  • jasný plán etap a kontrolních bodů

  • jednoznačné go/no-go rozhodnutí

Pokud jsou tato data k dispozici, realizace je předvídatelná, technicky obhajitelná a výrazně bezpečnější z pohledu času i nákladů.

V praxi se navíc vyplácí mít předem domluvený postup pro případ hraničních výsledků. Tým pak nemusí improvizovat pod časovým tlakem a může okamžitě přejít na schválenou variantu „B“ bez ztráty kontroly nad kvalitou.

Limity pro Go/No-Go rozhodnutí

Aplikaci spustit pouze při splnění všech čtyř parametrů zároveň. Jeden parametr mimo limit = aplikace se nezahajuje, podklad se vrací do fáze přípravy.

Parametr

Limit pro Go

Fyzikální důsledek překročení

Vlhkost

max. 4 % CM z hloubky min. 20 mm (CM metoda)

osmotický tlak → puchýře a delaminace

Přídržnost

> 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542

adhesivní lom na rozhraní → odlupování celého souvrství

Rosný bod

teplota podkladu min. +3 °C nad rosným bodem

kondenzace → emulgace penetrace, nulová adheze

Rovinnost

ČSN 74 4505: TR 2 (max. 4 mm / 2m lať) pro VZV; TR 1 (max. 2 mm) pro VNA

nerovnoměrná tloušťka vrstvy, lokální přetížení hran

Nejčastější otázky

Nestačí orientační vlhkoměr z povrchu?

Nestačí. Povrchový vlhkoměr měří prvních 5–10 mm a nezachytí vlhkostní profil desky. Fyzikálním standardem je CM metoda z hloubky min. 20 mm — jedině ta dá hodnotu hmotnostní vlhkosti porovnatelnou s limitem systému (max. 4 % CM).

Proč dělat odtrhové zkoušky, když je beton „nový“?

Protože „nový" neznamená „vhodný". Rozhoduje přídržnost konkrétního povrchu po přípravě — minimální limit je > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542. Datum betonáže přídržnost nezaručuje.

Kolik měřicích bodů je potřeba?

Podle plochy, členitosti a rizikovosti provozu. Minimálně 1 odtrhový bod na 50 m² a 1 CM měření vlhkosti na 100 m². U rizikových zón (historické úniky, dilatace, okraje desky) je vyšší hustota měření nutná.

Co když vlhkost nevyjde?

Nejprve upravit technologii: dosušení, přechod na bariérovou penetraci pro vlhkost 4–6 % CM, nebo odložení realizace. Pokládka navzdory výsledkům je fyzikálně jistá reklamace — osmotický tlak způsobí puchýře a delaminaci souvrství.

Je diagnostika nutná i při rekonstrukci po etapách?

Ano, zvlášť tam. Každá etapa může mít jinou historii zatížení i jinou míru kontaminace. Diagnostika po zónách s opakovaným měřením vlhkosti a odtrhu před každou etapou je pro rekonstrukce standardní post

Zdroje

  1. ČSN EN 1542

  2. Sika – requirement example incl. dew point/moisture

  3. Sika – shot blasting/CSP requirement example
