Mastnota a chemické znečištění před pokládkou: jak připravit podklad bez rizika delaminace
10 min.
Postup, jak odhalit a odstranit mastnotu a chemickou kontaminaci betonu před pokládkou, aby nedocházelo k delaminaci podlahových vrstev.
Více než jen čistý vzhled: Jak zajistit stoprocentní adhezi na zatíženém podkladu
Mastnota tvoří v pórech betonu separační vrstvu, která znemožní trvalou adhezi pryskyřičného systému. Fyzikálním řešením je mechanické odstranění kontaminované vrstvy frézováním nebo brokováním a ověření přídržnosti odtrhem > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542. Chemické odmaštění samo o sobě fyzikálně nestačí — odstraní film na povrchu, ale kapilárně zataženou kontaminaci v pórech betonu neeliminuje.
Proč je mastnota zásadní problém pro adhezi

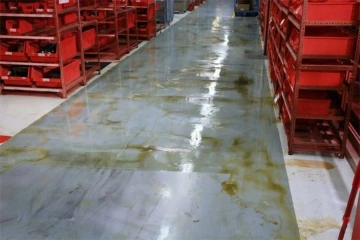

Mastnota na podkladu je separační vrstva. Pryskyřičný systém se pak neváže na „zdravý beton", ale na kontaminovaný film, který se při zatížení oddělí. Výsledek se projeví po týdnech provozu, kdy je podlaha zatížená teplotou, pojezdem a chemií.
Druhý problém je hloubka kontaminace. U dlouhodobě exponovaných zón (servisní stání, plnící místa, nakládka) je kontaminace kapilárně zatažená do betonu. V takové situaci nestačí povrchové mytí — mastnota se vrací na povrch a přídržnost klesá pod fyzikální limit 1,5 MPa (ČSN EN 1542).
Z hlediska evropských standardů pro sanace betonových konstrukcí (ČSN EN 1504-10) je pouhé povrchové chemické vyčištění nedostačující pro provozy s vysokým zatížením. U průmyslových podlah s mechanickým namáháním je bezpodmínečně nutná hloubková profilace podkladu a fyzické odstranění kontaminovaných vrstev.
> Kontaminovaný podklad řešíme jako technický problém, ne jako úklid.

Jak poznat kontaminovaný beton včas
Základ je audit podkladu ještě před návrhem systému. V praxi kombinujeme:
Vizuální mapování zón: Tmavé mapy, staré výrony olejů, lesklá místa.
Test smáčivosti a povrchové energie: Voda na kontaminovaném povrchu tvoří „kapky" místo rovnoměrného rozlití.
Odběr a kontrola hloubky kontaminace: V kritických místech odhalíme, jestli je kontaminace jen povrchová, nebo hloubková.
Odtrhové zkoušky po přípravě: Test adheze (ČSN EN 1542) ukáže, zda příprava dosáhla přídržnosti > 1,5 MPa s kohezním lomem v betonu.
Vlhkost podkladu: Kombinace hmotnostní vlhkosti nad 4 % CM (z hloubky min. 20 mm) a mastnoty je fyzikálně nejrizikovější scénář — osmotický tlak zvyšuje pravděpodobnost puchýřů a delaminace.
Metody dekontaminace: co funguje a co ne
Podle typu kontaminace kombinujeme více metod. Jedna univerzální neexistuje.
Metoda | Kdy použít | Výhoda | Limit |
|---|---|---|---|
Chemické odmaštění + mechanické kartáčování | čerstvá až střední kontaminace | rychlé, nízká odstávka | často nestačí u hloubkové kontaminace v pórech |
Vysokotlaké čištění + odsátí | větší plochy se slabší kontaminací | dobré předčištění | neřeší hlubokou penetraci olejů |
Brokování (shot blasting) | odstranění povrchové vrstvy a otevření pórů | rovnoměrná profilace | u silné kontaminace je nutný krok frézování |
Frézování | těžká a dlouhodobá kontaminace | odstraní kontaminovanou vrstvu do hloubky | vyšší zásah, nutná následná stabilizace |
Průmyslovým standardem u silně kontaminovaných podkladů je mechanická příprava jako podmínka aplikace — nikoli volitelný krok. Přeskočení mechanické fáze vede k předčasnému selhání adheze pod provozním zatížením.
Kdy stačí čištění a kdy je nutné frézování
Rozhodnutí děláme podle fyzikálního rizika selhání adheze:
Stačí čištění + brokování, pokud:
kontaminace je lokální a mělká
beton má po přípravě přídržnost > 1,5 MPa s kohezním lomem (ČSN EN 1542),
hmotnostní vlhkost betonu je < 4 % CM z hloubky min. 20 mm,
provozní chemie není extrémně agresivní
Frézování je nutné, pokud:
kontaminace je plošná nebo hluboká
podklad je „nasáklý“ oleji
opakovaně selhávaly staré nátěry
po předčištění přídržnost nedosahuje 1,5 MPa dle ČSN EN 1542.
Frézování vypadá draze, ale selhaná podlaha je dražší: dvojí odstávka, dvojí materiál, poškozené termíny.
Kontrolní checklist před penetrací
Před aplikací penetrace musí být splněné všechny body:
Přídržnost podkladu > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542 — bez nesoudržných částic a cementového mléka.
V rizikových zónách je potvrzená dekontaminace — test smáčivosti neprokáže kontaminaci.
Povrch je bez volné mastnoty, bez prachu a bez filmových zbytků čisticích chemikálií.
Hmotnostní vlhkost betonu max. 4 % CM z hloubky min. 20 mm (CM metoda).
Teplota podkladu minimálně +3 °C nad rosným bodem.
Připravené plochy jsou fyzicky odděleny od zdrojů sekundární kontaminace.
Pokud některý bod chybí, aplikaci nespouštíme. U průmyslových podlah je rozhodující robustnost systému, ne rychlost.
Rozhodovací matice dekontaminace podkladu
Správný postup přípravy se opírá o typ kontaminace, hloubku proniknutí a kritičnost provozu. Praktická matice:
Stav podkladu | Doporučený postup | Ověření před penetrací | Riziko při podcenění |
|---|---|---|---|
Lehká povrchová mastnota bez historických úniků | chemické odmaštění + mechanické otevření povrchu | odtrh > 1,5 MPa (ČSN EN 1542), vlhkost < 4 % CM, test smáčivosti | lokální slabá adheze |
Střední kontaminace ve výrobních zónách | vícekrokové čištění + brokování + lokální odběr vrstvy | odtrh > 1,5 MPa s kohezním lomem (ČSN EN 1542), vlhkost < 4 % CM | mapová delaminace po zatížení |
Hluboká kontaminace s opakovaným selháním starých vrstev | frézování do zdravé vrstvy + reprofilace + sjednocení podkladu | odtrh > 1,5 MPa s kohezním lomem (ČSN EN 1542), vlhkost < 4 % CM, teplota podkladu min. +3 °C nad rosným bodem | systémové selhání a dvojí odstávka |
Kombinace chemie + vysoká vlhkost | etapizace, oddělená sanace zón, přísná kontrola klimatu | vlhkost < 4 % CM (CM metoda z hloubky min. 20 mm), teplota podkladu min. +3 °C nad rosným bodem, odtrh > 1,5 MPa | puchýře, osmotický tlak, ztráta soudržnost |
Ekonomika rozhodnutí: proč se vyplatí důsledná příprava
U kontaminovaných podkladů se často tlačí na zkrácení přípravy, aby se „ušetřil den“. V technické praxi ale platí opačný efekt:
úspora na přípravě je obvykle nižší než náklad jediné lokální reklamace
odstávka provozu při opravě bývá dražší než původní zásah
opakovaná aplikace snižuje důvěru interního provozu v celé řešení
Praktický TCO pohled:
Důsledná příprava a verifikace adheze
vyšší vstupní náklad
nižší riziko selhání
stabilní životnost systému
Zkrácená příprava bez verifikace
nižší vstupní náklad
vysoké riziko lokálních poruch
vyšší náklad v čase (opravy + odstávky + koordinace)
U průmyslových podlah se proto vyplácí rozhodovat podle rizika provozu, ne podle nejnižší položky v rozpočtu.
Nejčastější otázky
Pro průmyslové podlahy chemické odmaštění nestačí. Chemie odstraní povrchový film, ale kapilárně zataženou mastnotu v pórech betonu neeliminuje. Nutná je mechanická příprava (brokování nebo frézování) a ověření přídržnosti odtrhem > 1,5 MPa s kohezním lomem dle ČSN EN 1542.
Diagnostickými signály jsou opakované vynořování skvrn po čištění, mapy v jádrech betonu a přídržnost pod 1,5 MPa i po standardní přípravě. V takovém případě je nutné frézování do zdravé vrstvy a ověření pull-off testem dle ČSN EN 1542.
Ano. Kombinace mastnoty, vlhkosti nad 4 % CM a nedostatečné profilace podkladu způsobí osmotický tlak — výsledkem jsou puchýře, lokální odlupování a mapová delaminace. Fyzikálním limitem je přídržnost pod 1,5 MPa v místě kontaminace.
Po dokončení přípravy podkladu a před plošnou aplikací systému. Minimální přídržnost je > 1,5 MPa s kohezním lomem v betonu dle ČSN EN 1542. U rizikových objektů se zkouška opakuje v několika zónách s různou historií zatížení.
Ano. Etapizace je pro provozní haly standardní. Klíčové je fyzické oddělení zón, kontrola čistoty mezi etapami a přesné technologické časy — připravená plocha se nesmí znovu kontaminovat před aplikací penetrace.
Zdroje a normy
ČSN EN 1542 – Výrobky a systémy pro ochranu a opravy betonových konstrukcí - Zkušební metody - Měření soudržnosti odtrhovou zkouškou.
ČSN EN 1504-10 – Provádění na staveništi a kontrola kvality prací (Příprava podkladu).
ČSN 74 4505 – Podlahy: Společná ustanovení (měření vlhkosti CM metodou a tolerance).
